21 ნოემბერი -2026 |
შიდა სამუშაოები

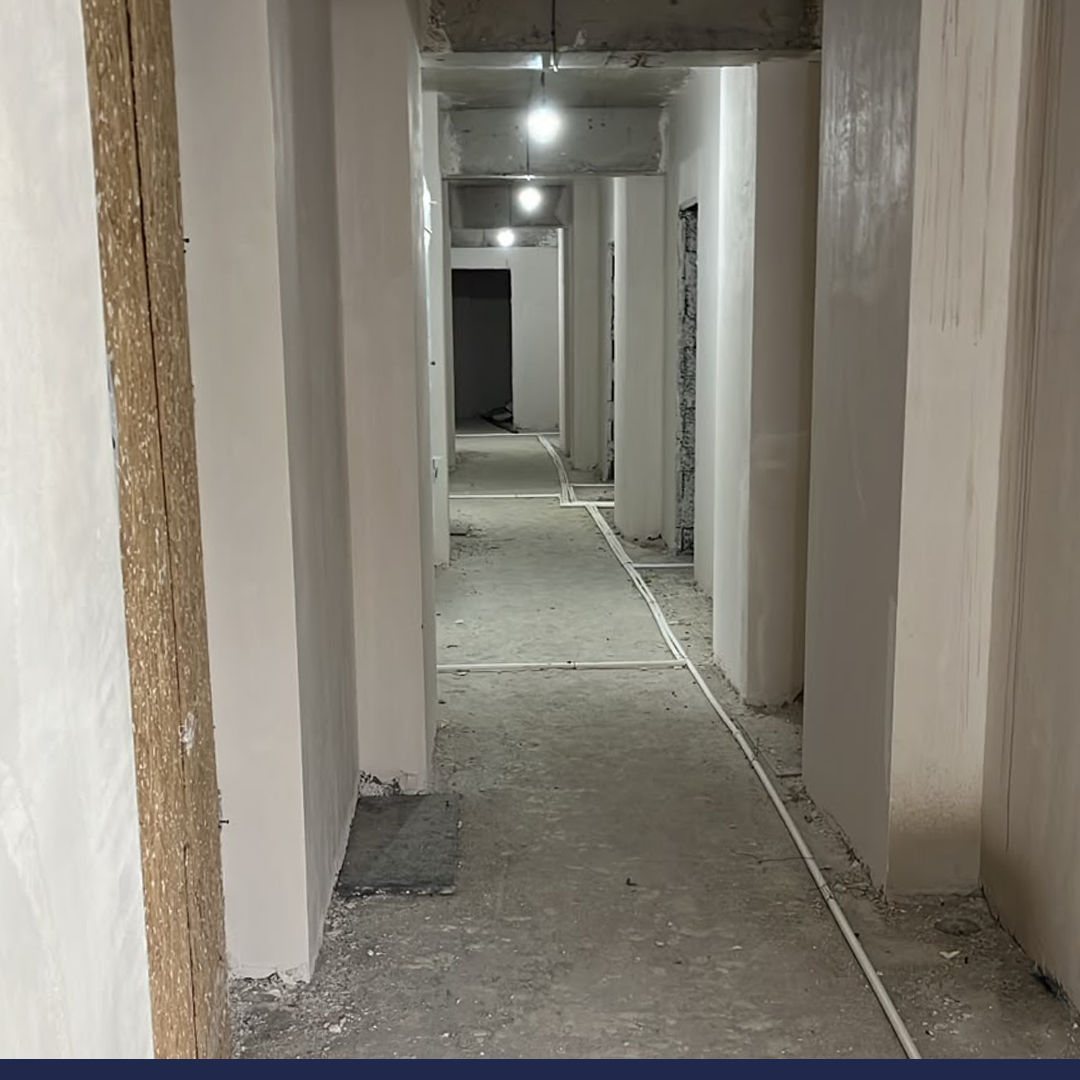

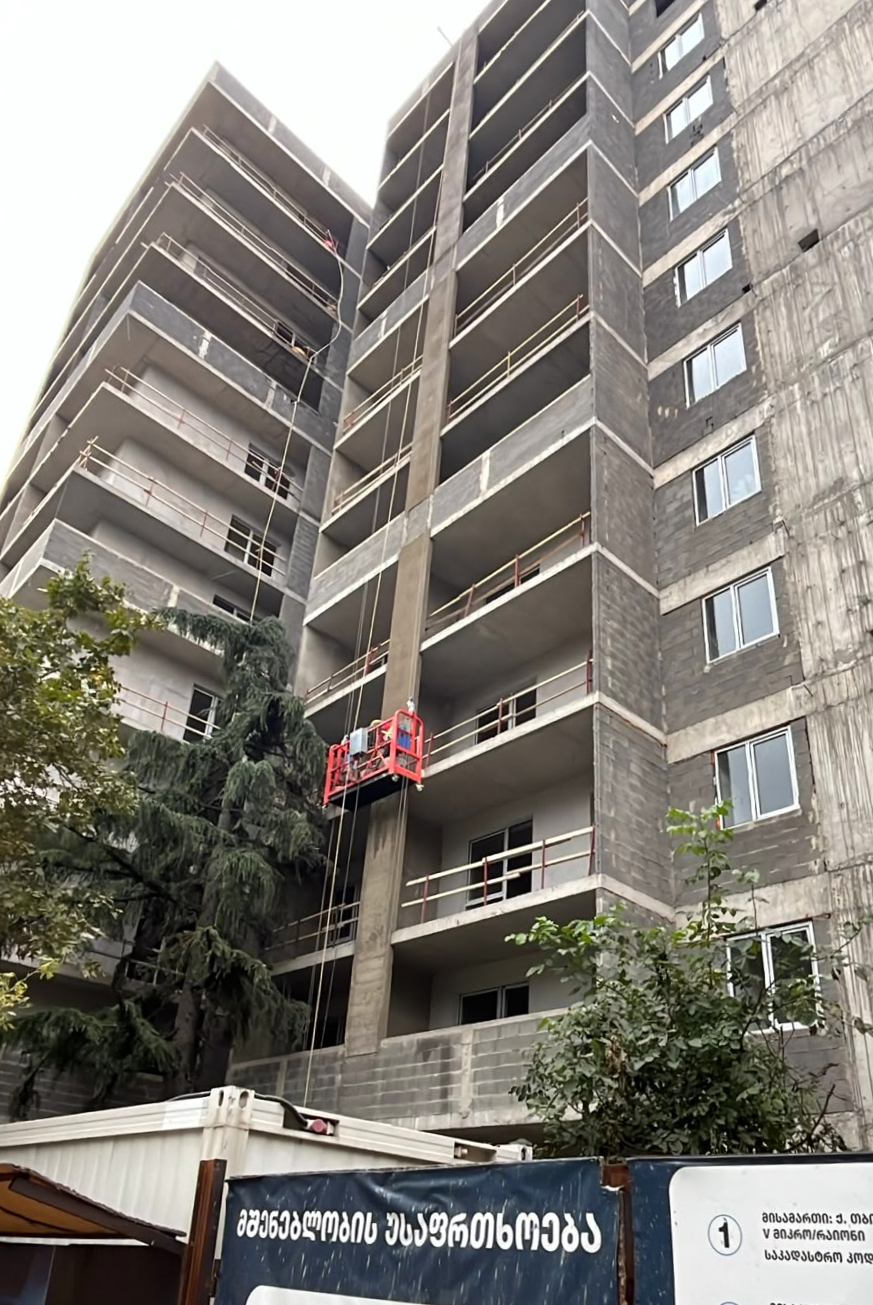

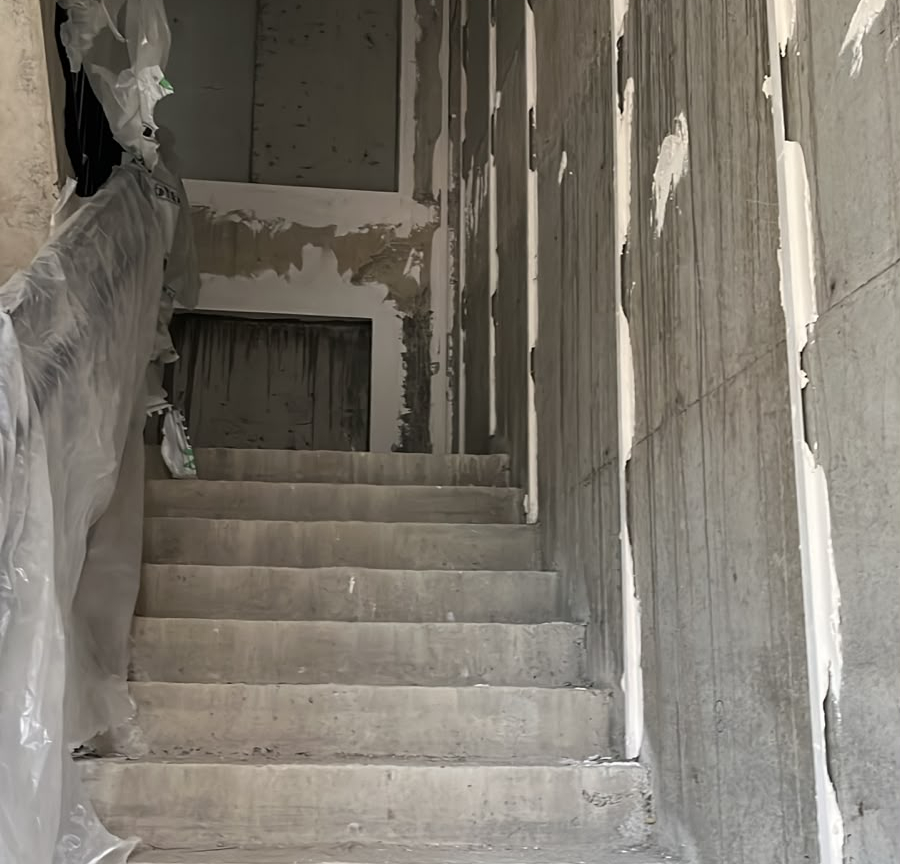

მიმდინარეობს გადახურვის სამუშაოები - დასრულებულია სახურავის დათბუნება და ამ ეტაპზე მიმდინარეობს ბეტონის პირველი ფენის დასხმა. დასრულებულია ვენტილაციის, კანალიზაციისა და წყლის მილების მონტაჟის სამუშაოები. სადარბაზოში მიმდინარეობს კედლების ფაქტურული დამუშავება და ჭერის მოწესრიგება. დასრულებულია აივნებზე მოაჯირების მონტაჟი. მე-9 და მე-10 სართულზე მიმდინარეობს დაქსელვის სამუშაოები. ფასადის წინა მხარეს დასრულებულია დათბუნების სამუშაოები და ამჟამად მიმდინარეობს ალუკაბონდის მონტაჟი. |
|
გალერეა
|
გალერეა |
|
|
07 ნოემბერი -2026 |
ფასადი

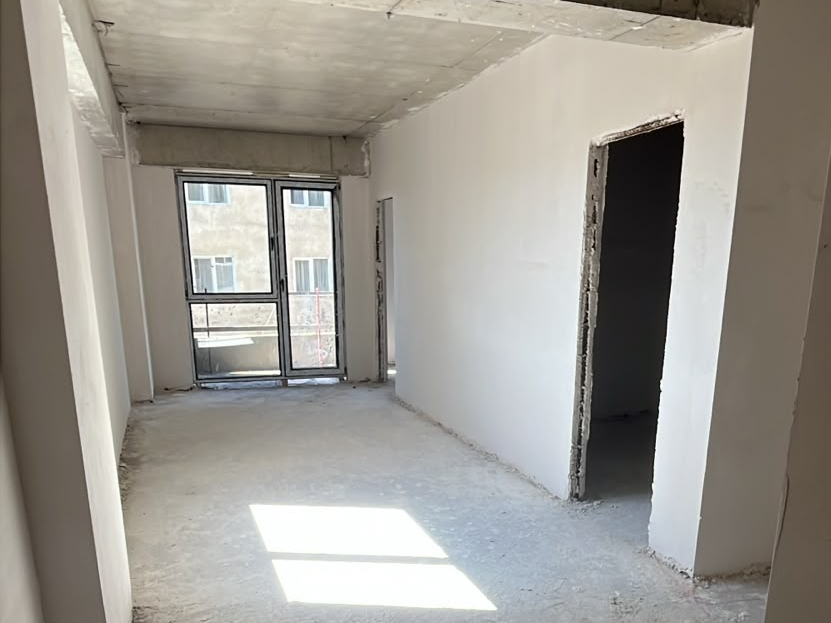

სამშენებლო სამუშაოები აქტიურად გრძელდება და პროექტი ეტაპობრივად დასრულებისკენ მიიწევს. უკვე დასრულებულია სახურავისა და პარაპეტის მოწყობა, ბინების შიდა ლესვითი სამუშაოები და კარ-ფანჯრების მონტაჟი. ასევე დასრულებულია აივნებზე ქვაბამბის გაკვრის პროცესი. ამჟამად მიმდინარეობს ფასადის დათბუნებისა და ლესვითი სამუშაოები, დაწყებულია აივნის მოაჯირების მონტაჟი, პარალელურად კი ბინებში გაზის მილების მონტაჟი ხორციელდება. |
|
გალერეა
|
გალერეა |
|
|
24 ოქტომბერი -2026 |
ფასადის სამუშაოები
დასრულებულია სახურავისა და პარაპეტის მოწყობის სამუშაოები. მე-12 სართულზე დასრულებულია გარე პერიმეტრის ბლოკით ამოყვანა და მიმდინარეობს შიდა ტიხრების მოწყობა. ბინების ლესვითი სამუშაოები დასრულებულია მე-10 სართულის ჩათვლით, ხოლო კარ-ფანჯრების მონტაჟი - მე-11 სართულის ჩათვლით. პარალელურად, აქტიურად მიმდინარეობს აივნებზე ქვაბამბის გაკვრის სამუშაოები. |
|
გალერეა
|
გალერეა |
|
|
10 ოქტომბერი -2026 |
შიდა სამუშაოები
დასრულებულია სახურავისა და პარაპეტის მოწყობის სამუშაოები. მე-12 სართულზე დასრულებულია გარე პერიმეტრის ბლოკით ამოყვანა, ხოლო მე-10 სართულზე - შიდა ტიხრების მოწყობა. ბინების ლესვითი სამუშაოები დასრულებულია მე-9 სართულის ჩათვლით, კარ-ფანჯრების მონტაჟი კი - მე-10 სართულის ჩათვლით. ერთ სადარბაზოში დასრულებულია კიბის უჯრედის მოპირკეთება და მოაჯირების მონტაჟი. პარალელურად, აქტიურად მიმდინარეობს აივნებზე ქვაბამბის გაკვრის სამუშაოები. |
|
გალერეა
|
გალერეა |
|
|
27 სექტემბერი -2026 |
შიდა სამუშაოები
დასრულებულია მე-11 სართულზე გარე პერიმეტრის ბლოკების, ხოლო მე-10 სართულზე - შიდა ტიხრების მოწყობის სამუშაოები. ბინების ლესვითი სამუშაოები დასრულებულია მე-9 სართულის ჩათვლით, კარ-ფანჯრების მონტაჟი კი - მე-10 სართულის ჩათვლით. პროექტში დასრულებულია საკანალიზაციო და სავენტილაციო შახტების მონტაჟის სამუშაოები. პარალელურად მიმდინარეობს კიბის უჯრედის მოპირკეთება, ხოლო ერთ სადარბაზოში დასრულებულია მოაჯირების მონტაჟი. |
|
გალერეა
|
გალერეა |
|
|
12 სექტემბერი -2026 |
მონოლითი
პროექტში მონოლითური სამუშაოები დასრულებულია. მე-11 სართულზე გარე პერიმეტრის ბლოკების, ხოლო მე-10 სართულზე შიდა ტიხრების მოწყობა დასრულებულია. ბინების ლესვითი სამუშაოები დასრულებულია მე-8 სართულის ჩათვლით, კარ-ფანჯრების მონტაჟი კი - მე-10 სართულის ჩათვლით. ასევე, მე-10 სართულზე დასრულებულია საკანალიზაციო და სავენტილაციო შახტების მონტაჟი. |
|
გალერეა
|
გალერეა |
|
|
29 აგვისტო -2026 |
გადახურვა
დასრულდა მე-12 სართულის (+39.50 ნიშნული) გადახურვის სამუშაოები და მიმდინარეობს სახურავის პარაპეტის მოწყობა. მე-11 სართულზე გარე პერიმეტრის ბლოკების, ხოლო მე-10 სართულზე შიდა ტიხრების მოწყობა მიმდინარეობს. ბინების შიდა ლესვითი სამუშაოები მე-6 სართულის ჩათვლით დასრულებულია. მე-9 სართულის ჩათვლით დასრულებულია კარ-ფანჯრების მონტაჟი. პარალელურად, მე-9 და მე-10 სართულებზე მიმდინარეობს საკანალიზაციო და სავენტილაციო შახტების მონტაჟი. |
|
გალერეა
|
გალერეა |
|
|
14 აგვისტო -2026 |
მე-12 სართული
მიმდინარეობს მე-12 სართულის (+36.30 ნიშნული) გადახურვის სამუშაოები. მე-10 სართულის ჩათვლით დასრულებულია გარე პერიმეტრის ბლოკების მოწყობა. პარალელურად მიმდინარეობს მე-7 სართულზე კანალიზაციისა და ვენტილაციის შახტების მონტაჟი. მე-9 სართულის ჩათვლით დასრულებულია ბინების შიდა ტიხრების ამოყვანა, ხოლო ბინების ლესვითი სამუშაოები მიმდინარეობს მე-2 სართულზე. მე-8 სართულის ჩათვლით დასრულებულია კარ-ფანჯრების მონტაჟი. |
|
გალერეა
|
გალერეა |
|
|
17 ივლისი -2026 |
მე-11 სართულის გადახურვა
დასრულებულია მე-11 სართულის (+33.10 ნიშნული) გადახურვის სამუშაოები. მე-9 სართულის ჩათვლით დასრულებულია გარე პერიმეტრის ბლოკების მოწყობა, ასევე კანალიზაციისა და ვენტილაციის მილების მონტაჟი. მე-8 სართულის ჩათვლით დასრულებულია ბინების შიდა ტიხრების ამოყვანა, ხოლო მე-5 სართულის ჩათვლით - კარ-ფანჯრის მონტაჟი. |
|
გალერეა
|
გალერეა |
|
|
03 ივლისი -2026 |
მე-11 სართულის კოლონების ამოყვანა
მიმდინარეობს მე-11 სართულის (+33.10 ნიშნული) კოლონების ამოყვანის სამუშაოები. დასრულებულია მე-9 სართულის ჩათვლით გარე პერიმეტრის ბლოკების მოწყობა, ხოლო მე-8 სართულის ჩათვლით - ბინების შიდა ტიხრების ამოყვანა. მე-2 და მე-3 სართულებზე დასრულებულია კარ-ფანჯრების მონტაჟი. პარალელურად მიმდინარეობს კანალიზაციისა და ვენტილაციის შახტების მოწყობის სამუშაოები. |
|
გალერეა
|
გალერეა |
|
|
14 ივნისი -2026 |
მე-11 სართული
მიმდინარეობს მე-11 სართულის (+33.10 ნიშნული) ფილის დასხმის სამუშაოები. დასრულებულია მე-7 სართულის ჩათვლით გარე პერიმეტრის ბლოკების მოწყობა. მიმდინარეობს მე-5, მე-6 და მე-7 სართულებზე ბინების შიდა ტიხრების მოწყობის სამუშაოები და აივნების ბლოკით ამოყვანა. |
|
გალერეა
|
გალერეა |
|
|
29 მაისი -2026 |
მე-10 სართულის კოლონები
მიმდინარეობს მე-10 სართულის (+23.50 ნიშნული) კოლონების ამოყვანის სამუშაოები. დასრულებულია მე-7 სართულის ჩათვლით გარე პერიმეტრის ბლოკების მოწყობა. მიმდინარეობს მე-5 და მე-7 სართულებზე ბინების შიდა ტიხრების მოწყობის სამუშაოები. |
|
გალერეა
|
გალერეა |
|
|
15 მაისი -2026 |
მე-10 სართული
პროექტზე მიმდინარეობს მე-10 სართულის (+23.50 ნიშნული) იატაკის ფილის მოწყობის სამუშაოები. პარალელურად, დასრულებულია მე-7 სართულამდე გარე პერიმეტრის ბლოკების მოწყობა და მიმდინარეობს მე-2 და მე-3 სართულებზე ბინების შიდა ტიხრების მოწყობის სამუშაოები. |
|
გალერეა
|
გალერეა |
|
|
01 მაისი -2026 |
მე-9 სართული
პროექტში აქტიურად მიმდინარეობს სამშენებლო სამუშაოები. ამ ეტაპზე მიმდინარეობს მე-9 სართულის (+23.50 ნიშნული) გადახურვის ფილის მოწყობა. პარალელურად, დასრულებულია მე-6 სართულებზე გარე პერიმეტრის ბლოკების მოწყობდა და მიმდინარეობს შიდა ტიხრების სამუშაოები. |
|
გალერეა
|
გალერეა |
|
|
17 აპრილი -2026 |
მე-8 სართული
პროექტში მიმდინარეობს მე-8 სართულის (+23.50 ნიშნულზე) გადახურვის ფილის მოწყობის სამუშაოები. დასრულებულია მე-2 და მე-3 სართულის საფასადე და სამეზობლო ტიხრების ამოყვანა. ამ ეტაპზე მიმდინარეობს მე-4 სართულის საფასადე და სამეზობლო ტიხრების ამოყვანა. |
|
გალერეა
|
გალერეა |
|
|
03 აპრილი -2026 |
მე-8 სართულის კოლონები
პროექტში მიმდინარეობს მე-8 სართულის (+23.50 ნიშნულზე) კოლონების და დიაფრამების ამოყვანის სამუშაოები. პარალელურად მიმდინარეობს მე-2 სართულზე საფასადე და სამეზობლო ტიხრების მოწყობა. |
|
გალერეა
|
გალერეა |
|
|
13 მარტი -2026 |
მე-8 სართული
პროექტში მიმდინარეობს მე-8 სართულის (+23.50 ნიშნულზე) ფილის დასხმის სამუშაოები. პარალელურად მიმდინარეობს მზადება კოლონების ამოყვანის სამუშაოების დასაწყებად. |
|
გალერეა
|
გალერეა |
|
|
26 თებერვალი -2026 |
მე-7 სართული
პროექტში მიმდინარეობს მე-7 სართულის (+20.30 ნიშნულზე) კოლონების და დიაფრაგმების ამოყვანის სამუშაოები. |
|
გალერეა
|
გალერეა |
|
|
13 თებერვალი -2026 |
მე-6 სართულის გადახურვა
პროექტში მიმდინარეობს მე-6 სართულის (+20.30 ნიშნულზე) გადახურვის ფილის დასხმის მოსამზადებელი სამუშაოები. |
|
გალერეა
|
გალერეა |
|
|
29 იანვარი -2026 |
მე-6 სართულის კოლონები

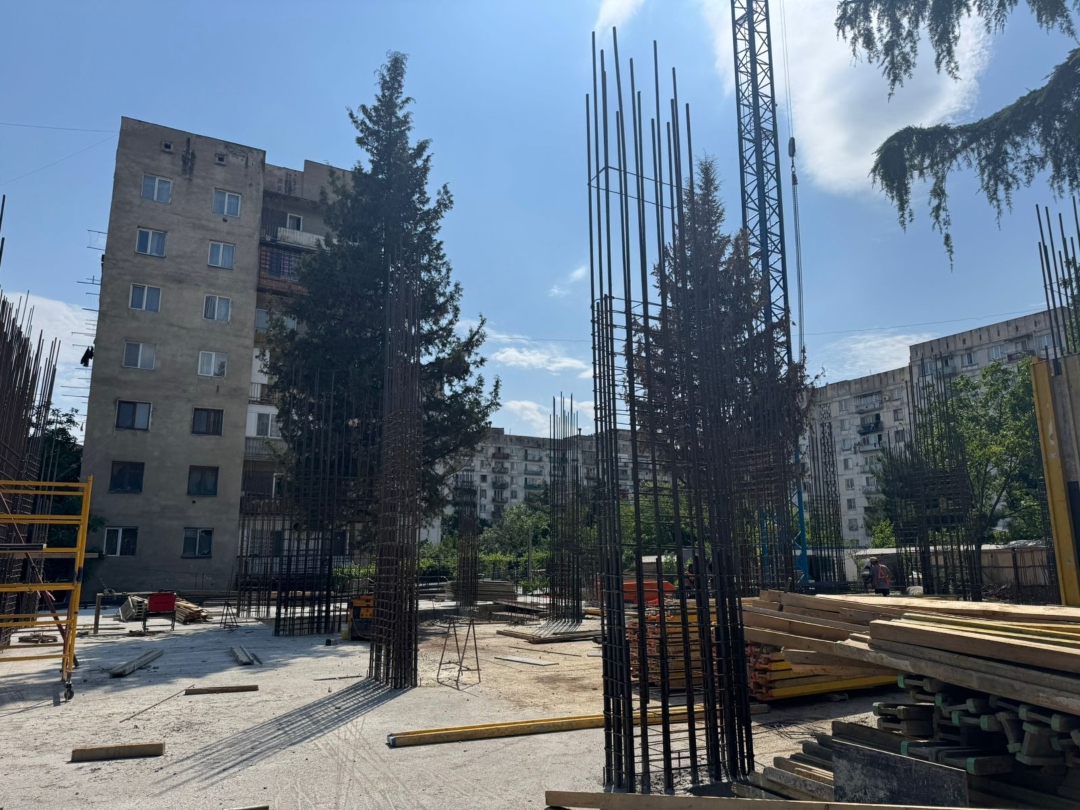

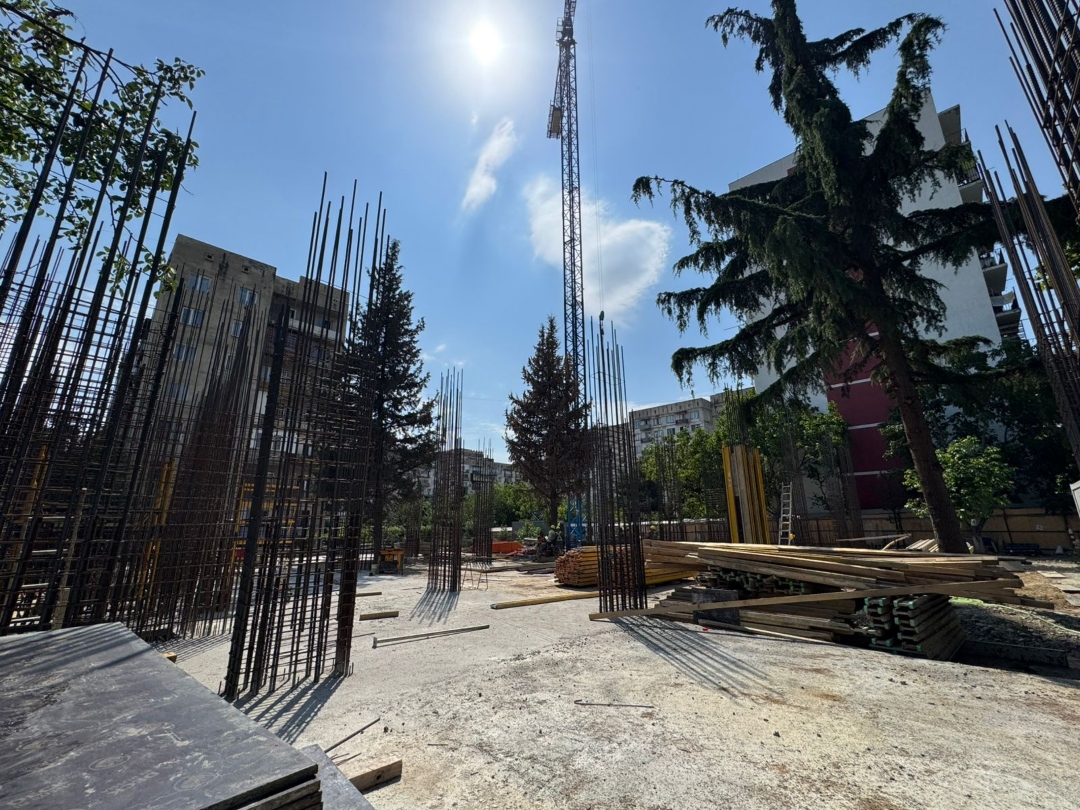

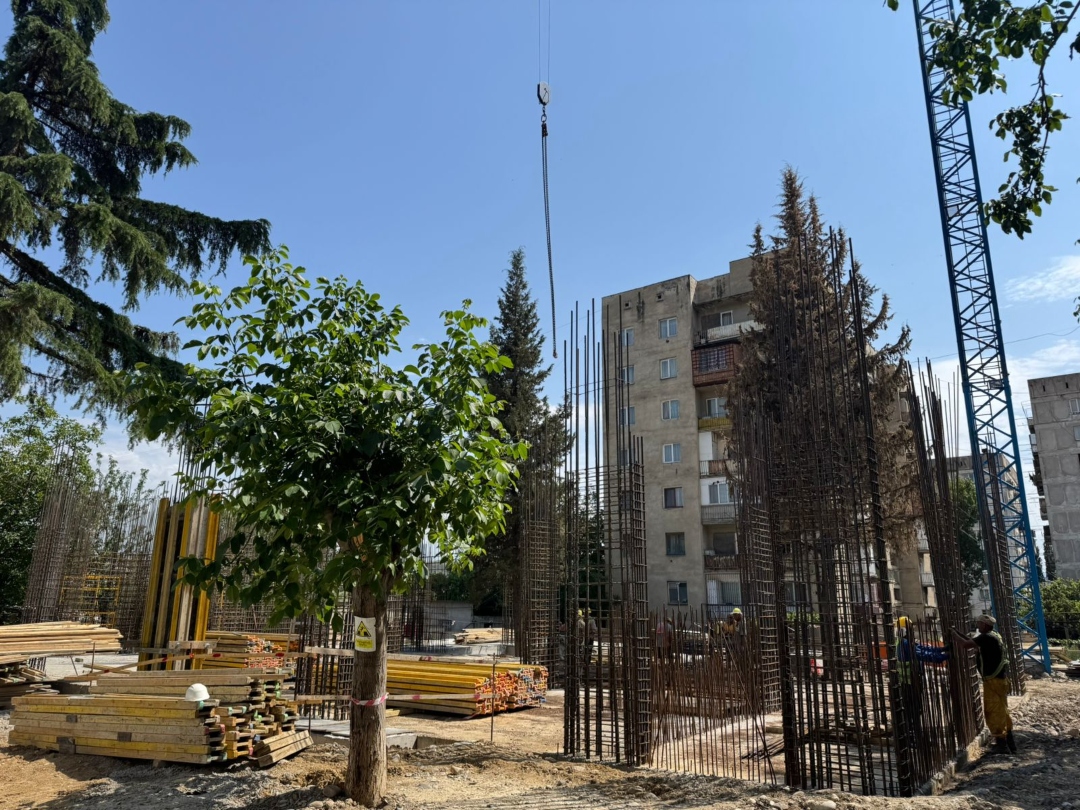

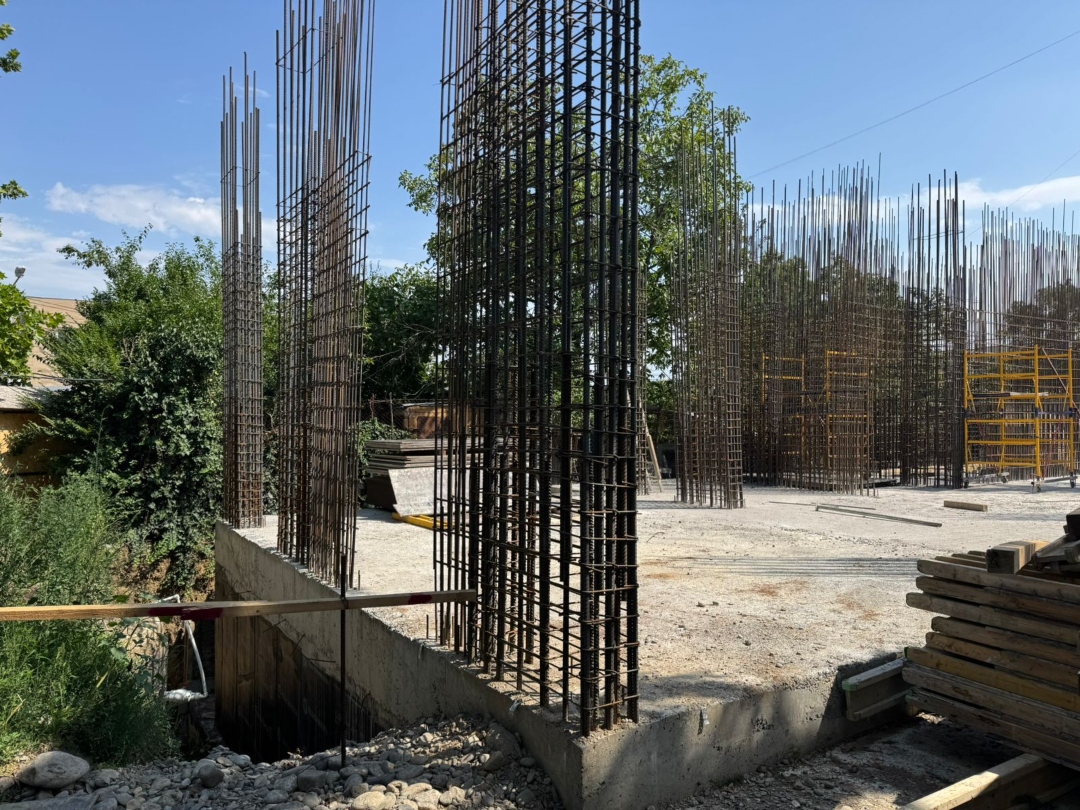

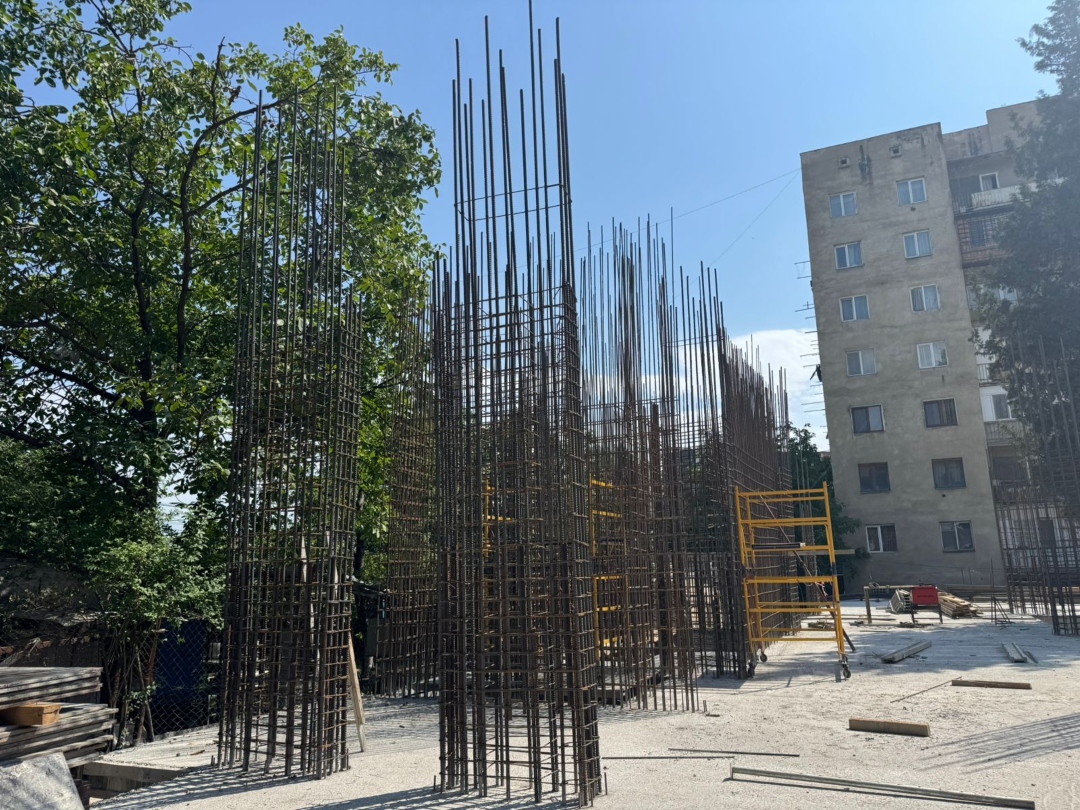

პროექტში მიმდინარეობს მე-6 სართულის (+17.10 ნიშნულზე) კოლონებისა და დიაფრაგმების ამოყვანის სამუშაოები. |
|
გალერეა
|
გალერეა |
|
|
16 იანვარი -2026 |
მე-6 სართული
პროექტში დაისხა მე-6 სართულის (+17.10 ნიშნულზე) იატაკის ფილა. პარალელურად მიმდინარეობს მზადება კოლონების ამოყვანის სამუშაოების დასაწყებად. |
|
გალერეა
|
გალერეა |
|
|
05 იანვარი -2026 |
მე-5 სართულის გადახურვა
პროექტში მიმდინარეობს მე-5 სართულის (+13.90 ნიშნულზე) გადახურვის სამუშაოები. |
|
გალერეა
|
გალერეა |
|
|
22 დეკემბერი -2025 |
მე-5 სართული
პროექტში მიმდინარეობს მე-5 სართულის (+13.90 ნიშნულზე) კოლონებისა და დიაფრაგმების მოწყობის სამუშაოები. |
|
გალერეა
|
გალერეა |
|
|
06 დეკემბერი -2025 |
მე-4 სართულის გადახურვა
პროექტში მიმდინარეობს მე-4 სართულის (+10.70 ნიშნული) გადახურვის ფილის მოსამზადებელი სამუშოები. |
|
გალერეა
|
გალერეა |
|
|
21 ნოემბერი -2025 |
მე-4 სართული
პროექტში მიმდინარეობს მე-4 სართულის (+10.70 ნიშნული) კოლონების და დიაფრაგმების სამუშაოები. |
|
გალერეა
|
გალერეა |
|
|
05 ნოემბერი -2025 |
მე-3 სართულის გადახურვა
პროექტში მიმდინარეობს მე-3 სართულის (+10.70 ნიშნულზე) გადახურვის ფილის დასხმის სამუშაოები. |
|
გალერეა
|
გალერეა |
|
|
22 ოქტომბერი -2025 |
მე-3 სართულის კოლონები
პროექტზე სამუშაოები აქტიურად მიმდინარეობს - ამ ეტაპზე ხორციელდება მე-3 სართულის (+7.50 ნიშნული) კოლონების დაწვნის და ჩასხმის სამუშაოები. |
|
გალერეა
|
გალერეა |
|
|
08 ოქტომბერი -2025 |
მე-3 სართულის ფილა
პროექტის ფარგლებში წარმატებით დაისხა მე-3 სართულის (+7.50 ნიშნული) ფილა. ამ ეტაპზე მიმდინარეობს კოლონების ამოყვანის სამუშაოები. |
|
გალერეა
|
გალერეა |
|
|
27 სექტემბერი -2025 |
მე-2 სართულის გადახურვა
პროექტის ფარგლებში წარმატებით დაისხა მე-2 სართულის (+4.30 ნიშნული) გადახურვის ფილა. აღნიშნული სამუშაოებით დასრულდა მე-2 სართულის მონოლითური კონსტრუქცია და იწყება მომდევნო სართულის მოსამზადებელი სამუშაოები. მშენებლობა მიმდინარეობს დაგეგმილი გრაფიკის შესაბამისად და სრულად უზრუნველყოფილია ხარისხის საერთაშორისო სტანდარტების დაცვით. |
|
გალერეა
|
გალერეა |
|
|
15 სექტემბერი -2025 |

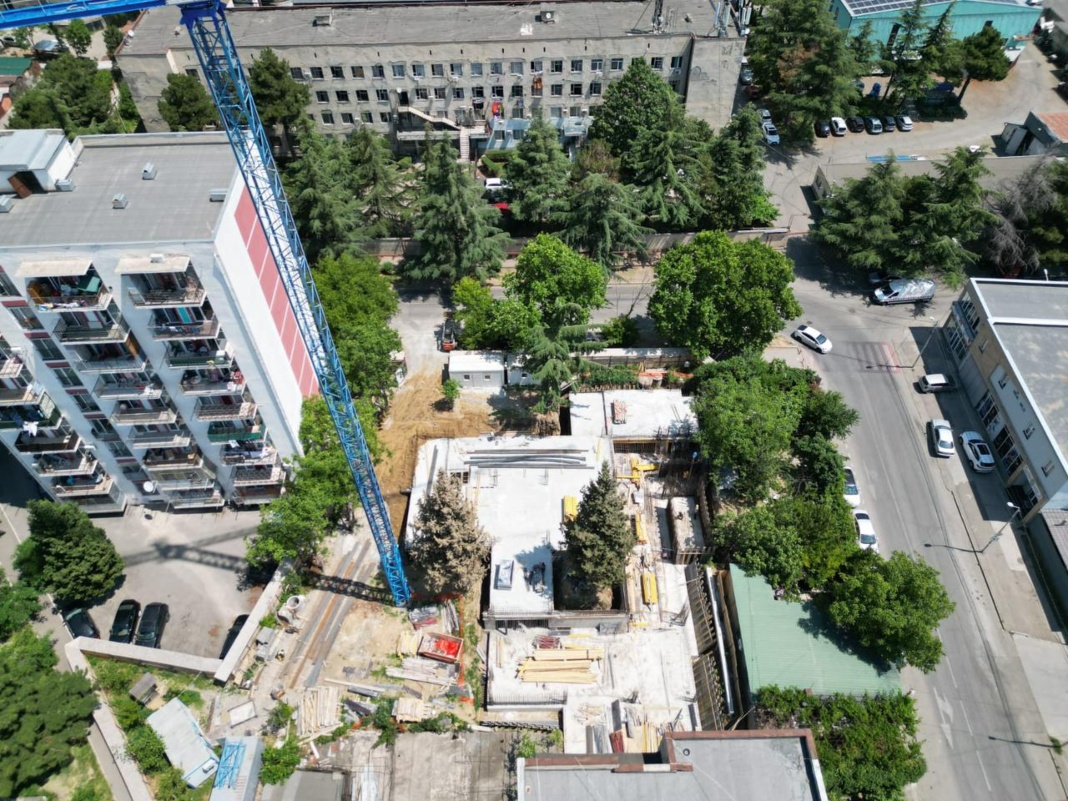

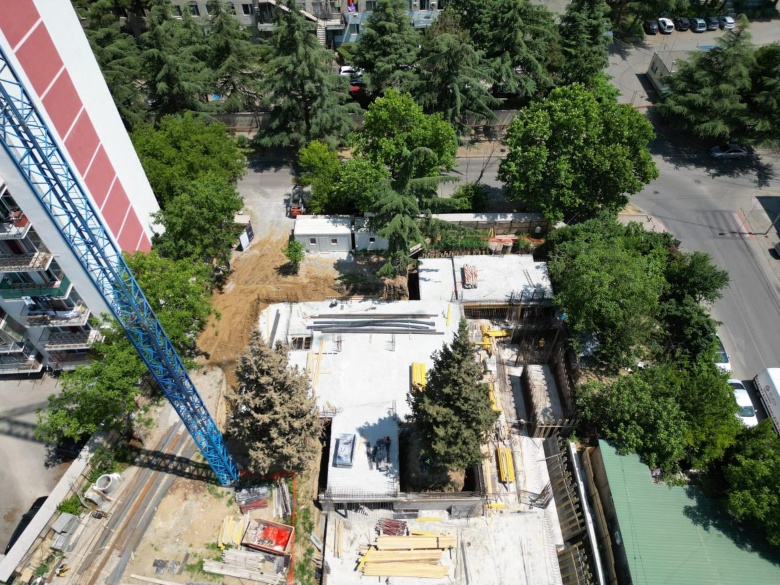

მე-2 სართული
მიმდინარეობს მე-2 სართულის (+4.30 ნიშნული) გადახურვის ფილის დასხმის სამუშაოები. |
|
გალერეა
|
გალერეა |
|
|
27 აგვისტო -2025 |
მე-2 სართულის კოლონები
მიმდინარეობს მე-2 სართულის (+4.30 ნიშნული) კოლონა დიაფრაგმების მოწყობის სამუშაოები. |
|
გალერეა
|
გალერეა |
|
|
12 აგვისტო -2025 |

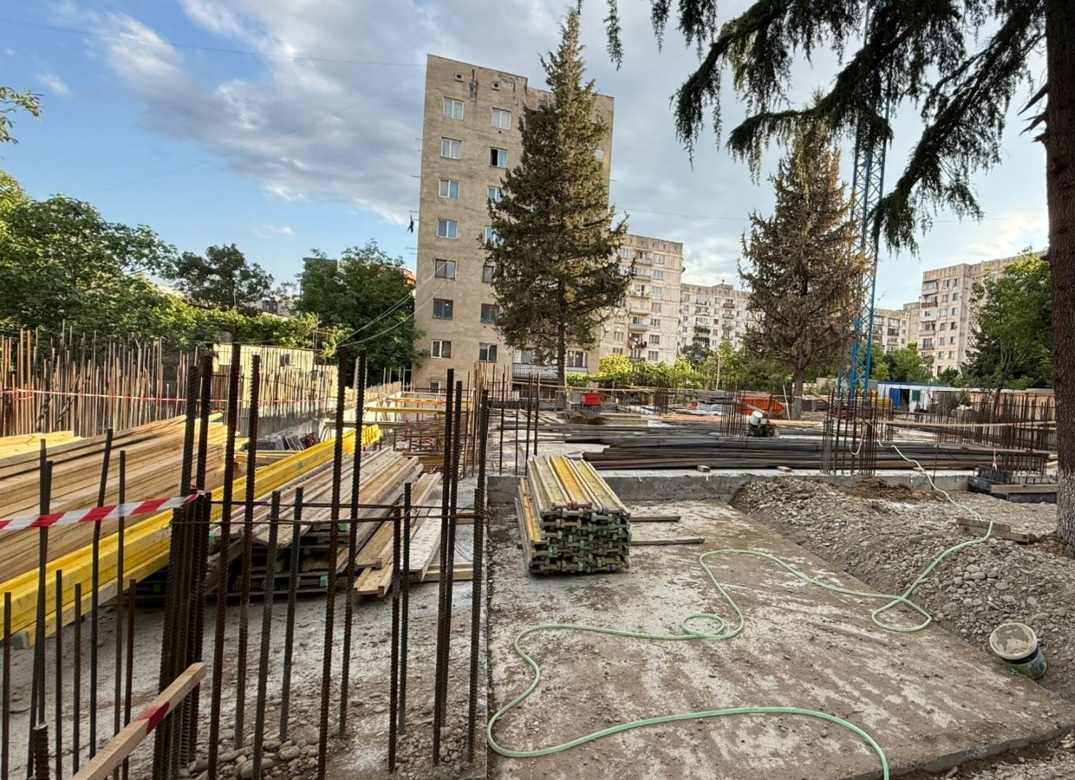

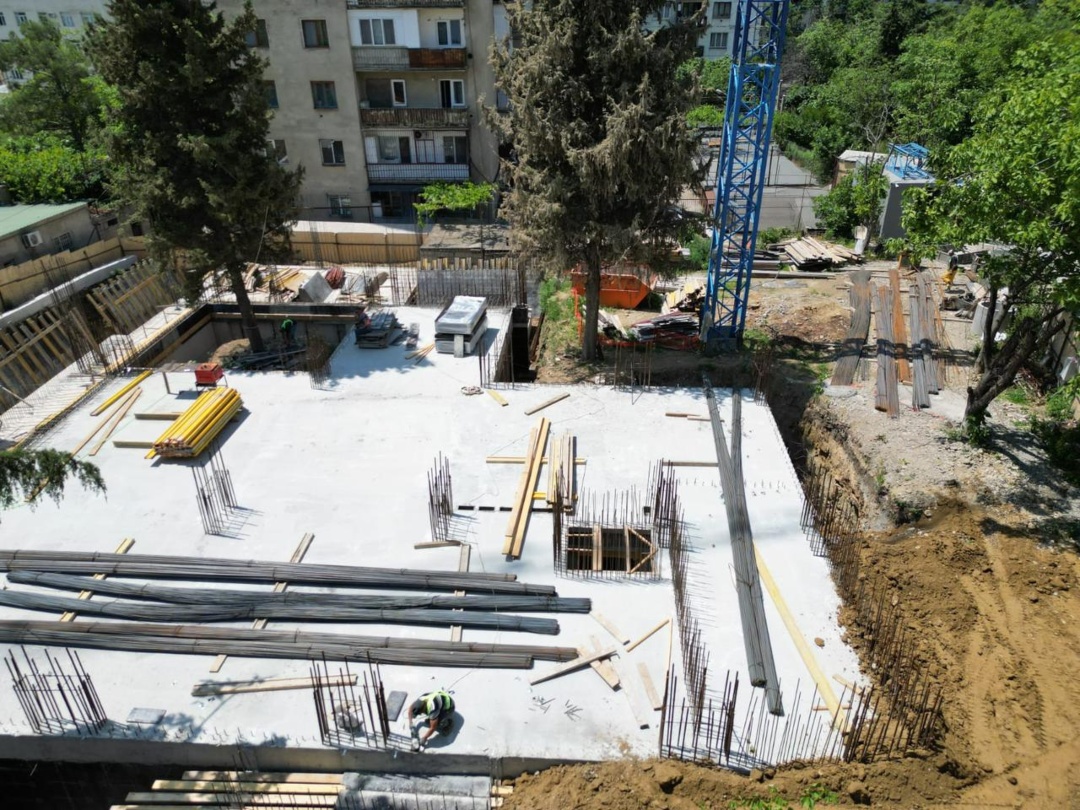

მე-2 სართული
მიმდინარეობს მე-2 სართულის (+4.30 ნიშნული) ფილის დასხმის სამუშაოები. |
|
გალერეა
|
გალერეა |
|
|
23 ივლისი -2025 |
1-ელი სართულის დიაფრაგმები
მიმდინარეობს 1-ელი სართულის (+0.00 ნიშნული) კოლონებისა და დიაფრაგმების ჩასხმის სამუშაოები. |
|
გალერეა
|
გალერეა |
|
|
07 ივლისი -2025 |
1-ელი სართულის კოლონები
მიმდინარეობს 1-ელი სართულის (+0.00 ნიშნული) კოლონების დაწვნის სამუშაოები და მზადება ბეტონის ჩასასხმელად. |
|
გალერეა
|
გალერეა |
|
|
23 ივნისი -2025 |
1-ელი სართული გადახურვა
დასრულდა 1-ელი სართულის (+0.00 ნიშნული) გადახურვა და დაისხა გადახურვის მეორე ფილა. |
|
გალერეა
|
გალერეა |
|
|
13 ივნისი -2025 |
1-ელი სართული
დასრულდა 1-ელი სართულის (+0.00 ნიშნული) ფილის დასხმის სამუშაოები. |
|
გალერეა
|
გალერეა |
|
|
22 მაისი -2025 |

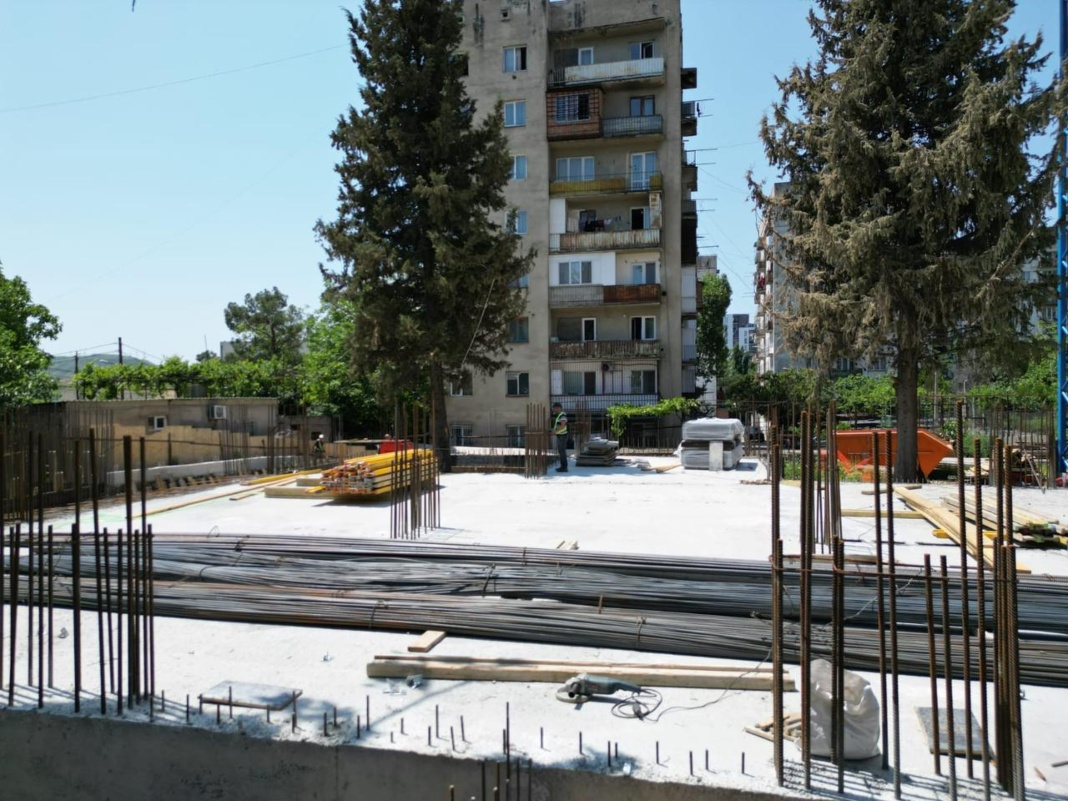

-1 სართულის ფილა
მიმდინარეობს -1 სართულის (-2.9 ნიშნული) გადახურვის ფილის დასხმის სამუშაოები. |
|
გალერეა
|
გალერეა |
|
|
05 მაისი -2025 |
-1 სართული
მიმდინარეობს -1 სართულზე (-2.9 ნიშნული) კედლების ამოყვანა - არმატურის დაწვნა და მზადება ბეტონის ჩასასხმელად. |
|
გალერეა
|
გალერეა |
|
|
25 აპრილი -2025 |

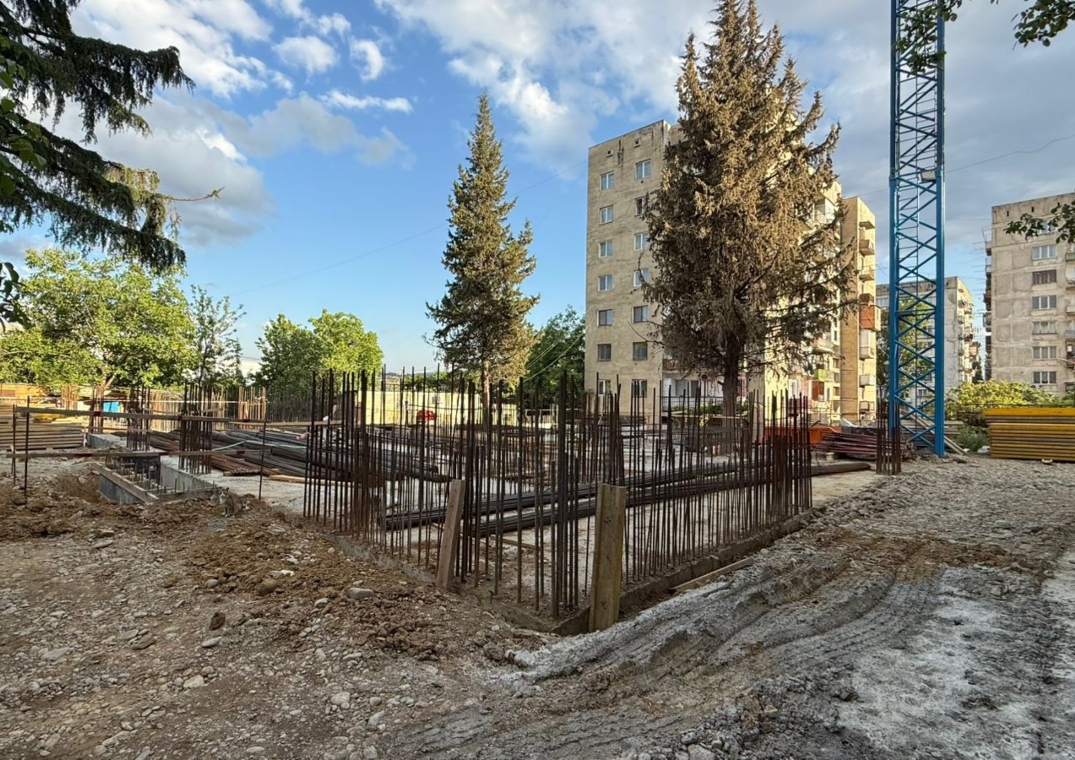

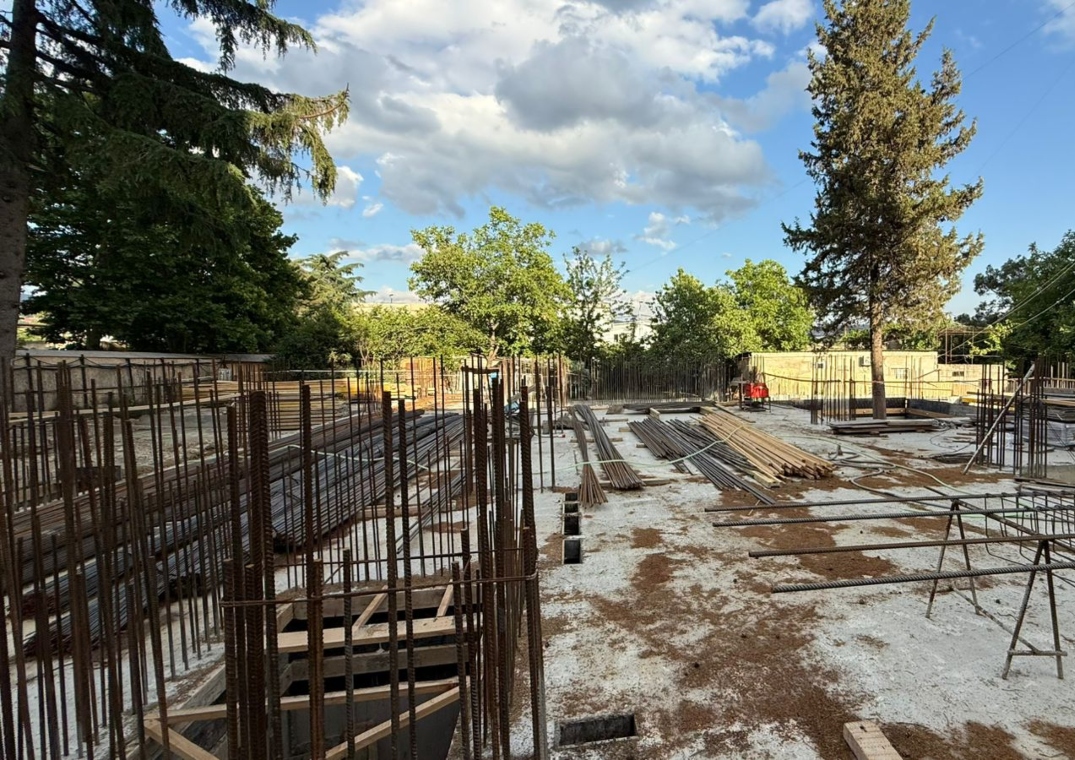

საძირკველის ფილის დასხმა
მიმდინარეობს საძირკველის ფილის დასხმის სამუშაოები. |
|
გალერეა
|
გალერეა |
|
|
07 აპრილი -2025 |
საძირკველი
მიმდინარეობს საძირკველის მოწყობის სამუშაოები, არმატურის დაწვნა და მზადება ბეტონის ჩასასხმელად. |
|
გალერეა
|
გალერეა |
|
|
26 მარტი -2025 |
ფუნდამენტი
მიმდინარეობს არმატურის დაწვნისა და ფუნდამენტის მოსამზადებელი სამუშაოები. |
|
გალერეა
|
გალერეა |
|
|
05 მარტი -2025 |
გრუნტის მომზადება
მიმდინარეობს გრუნტის მომზადება - ნიადაგის გათხრა და გასწორება. |
|
გალერეა
|
გალერეა |
|
|
17 თებერვალი -2025 |

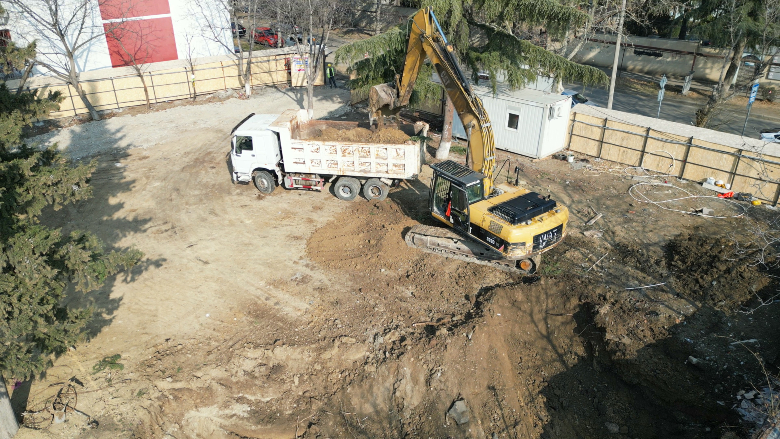

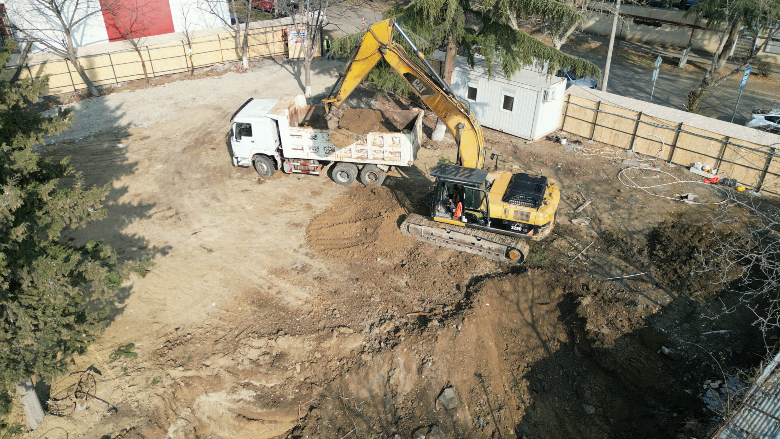

მიწის მოჭრა
გლდანში მიმდინარეობს მიწის მოჭრის სამუშაოები. |
|
გალერეა
|
გალერეა |
|
|
23 იანვარი -2025 |

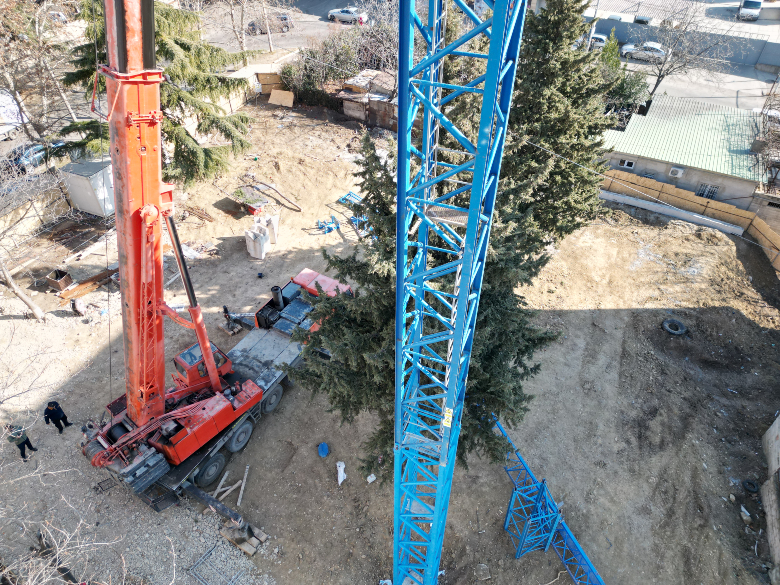

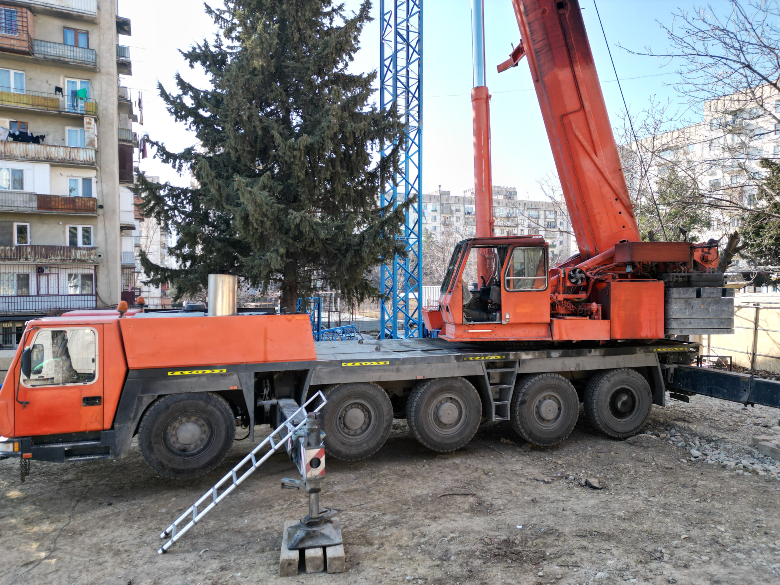

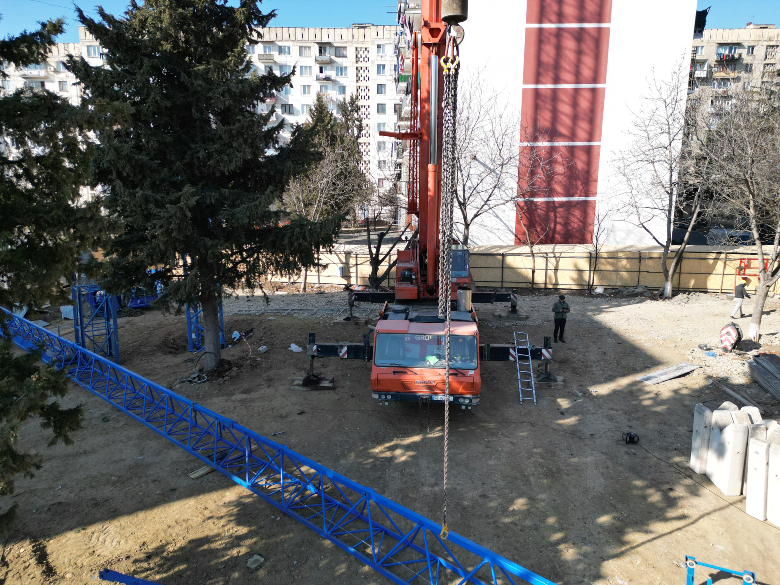

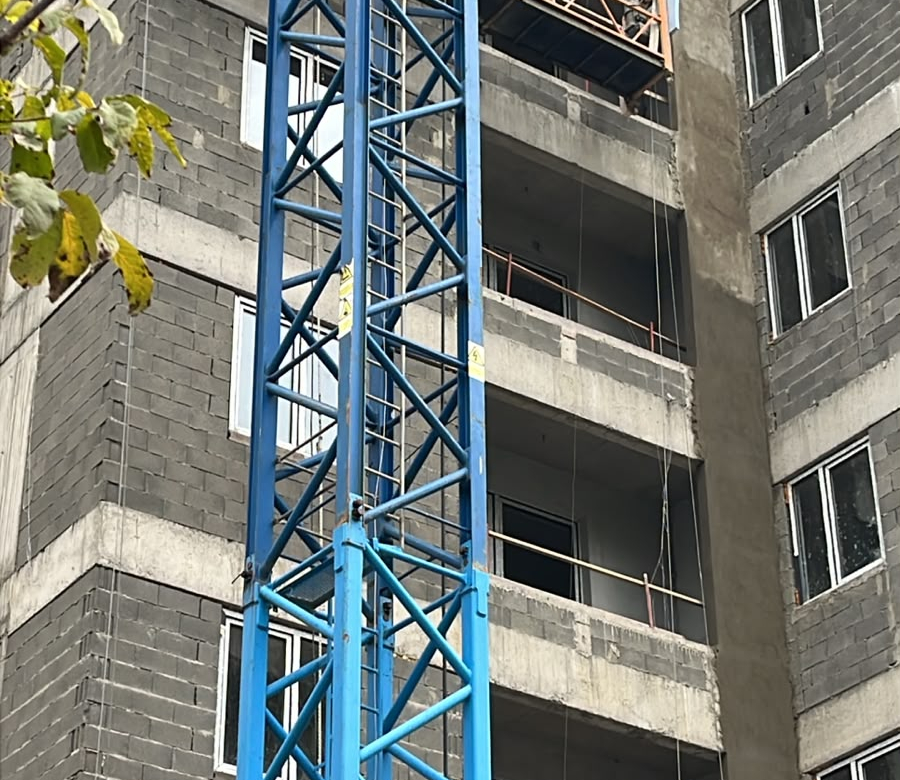

კოშკურა ამწე
გლდანში მიმდინარეობს კოშკურა ამწის მონტაჟის სამუშაოები. |
|
გალერეა
|
გალერეა |
|
|
18 დეკემბერი -2024 |

მოსამზადებელი სამუშაოები
სამშენებლო ტერიტორია შემოღობილია. გაკეთდა ერთ სართულიან სახლთან ბეტონის ხიმინჯები და ჩაისხა ამწის საძირკველი. (45 მ³ ბეტონი) |
|
გალერეა
|
გალერეა |
|
